トップ  >活動報告(H26年度) >アヤメ他植付作業(H26年度)準備作業報告
    アヤメ他植付(26年度)準備作業の報告を紹介しています。
 ●桂島緑地未来プロジェクト アヤメ他植付 準備作業の報告      活動計画  活動報告(当日)
     主な作業内容と作業実績の報告(期間3/5〜4/1)
      ・植付場所の整備(掘起し・堆肥の投入・他植付の前準備)

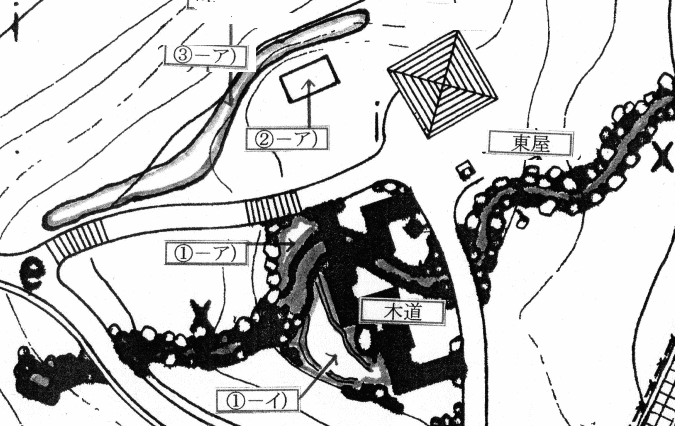

作業場所
日付 曜日 作業項目 参加者・その他
3月5日 打合せ会(泉緑化 鎌田社長、区公園課遠藤課長他2名、PJ古谷他7名) 11名
6日
7日
8日 活動計画打合せ(計画概要、案内チラシポスター、依頼状先等)
:総会終了後役員会で
9名
9日 案内チラシ・ポスターの配布、依頼状の投函 7名
10日
11日 準備作業: (@ーア) アヤメ池用地の掘り起こし。 5名
12日 14:30: 公園課より「杜のめぐみ」肥料桂島緑地東屋に搬入。
(15kg/100袋)
10名
13日 準備作業: (@ーア) アヤメ池用地の掘り起こしと
       肥料「杜のめぐみ」混入。
雨天中止。
15日に延期
14日
15日 準備作業: (@ーア) アヤメ池用地の掘り起こしと
       肥料「杜のめぐみ」混入。
4名
16日 13:00集合、 13:30〜泉緑化より桂島緑地東屋に石運び。 5名
17日
18日 準備作業: (Aーア ) ミズバショウ用地弐畳程度掘り起こし、
       深さは約30cm。
4名
19日
20日 準備作業: ミズバショウ用地掘り起こし、及び石堰作り。 雨天中止。
22日に延期
21日
22日  9:00 準備作業:ミズバショウ用地掘り起こし 5名
23日
24日  9:00 準備作業:
    カタクリ、キクザキイチゲ植付け用地草刈機による篠竹・クマ笹 の
    草刈り。
6名
25日 参加者確認・整理、当日の作業段取り、
及び借用機材・用具の返却方法の確認。
26日  9:00 準備作業予備日。当日の段取り表(要員割)の確認
27日 ボランティア保険の手続き
28日 16:00東街区参番館、PJ所有用具運び入れ。 4名
29日 7:30 参番館北側集合、
8:00 泉緑化着、軽トラにて球根・借受け用具の運搬、軽トラ返却。
11名
10:00 準備作業、球根の根分け作業他最終確認。石堰作り。
PM  30日使用の機材・用具等運び入れ。(東街区参番館管理人室)
30日 9:00PJ会員集合、9:45公募参加者集合、
10:00 イベント開始、12:00終了予定。
PM、作業現場の後片付け、借用機材・用具の返却。
26名集合。雨天中止
4/1に延期
31日
4月1日 9:30PJ会員集合、9:45公募参加者集合、
10:00 イベント開始、12:00終了予定。
25名参加
PM、作業現場の後片付け、借用機材・用具の返却。
準備作業に付いては取敢えず環境保全部会にて未来プロジェクトメンバーに声掛け。
   ・集合場所: 東屋 ・集合時間: 9:00頃 ・作業時間: 9:30〜2時間程度
戻る



H26活動計画 H26活動実績 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 活動の報告 活動の案内 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら H25年度下期活動の報告 H25年度下期活動の案内 活動の報告 活動の案内 詳細はこちら 詳細はこちら 詳細はこちら 詳細はこちら
